误区一:不考核实力,低价中标仅以价格高低择选加固施工单位,从而导致某些人为了中标,整体报价远低于市场水平,预算大大缩减的情况下容易出现加固设计错误、施工质量不合格、材料差、甚至是加固后没达到预期效果。
误区二:施工单位无资质、经验
认为不需要经验丰富的加固单位,委托挂k资质的施工队伍或总包,经层层分包、转包,不但无法满足高技术要求或是缺乏特殊技术的处理易导致加固效果失效,而且非专业加固施工容易工序错乱、质量不达标,甚至施工过程中容易对原结构造成破坏,加固后又产生新的安全隐患!
误区三:施工不结合实际
现场施工人员只照图施工,对现场实际问题不予理睬,施工虽按相关规范及工序要求完成,但由于对现场原结构新发现的病害不做处理,造成加固改造后还存在缺陷。
误区四:设计未进行整体验算
由于加固设计没做整体的结构验算,使得建筑已加固改造的局部过强,未加固的局部很弱,导致建筑整体不能协调工作,也不满足抗震承载力的要求。所以专业的结构工程师应对加固的建筑物做整体验算设计。
误区五:按普通房建工程等同定价
错把加固改造工程的钢筋、砼、钢构施工单价按普通新建土建、钢构定额等同定价。
加固改造因受被加固改造建筑的施工环境影响,施工工序受限,工效大大降低,导致人工、措施等成本大大提高,因此单价一般比新建土建价格要高。
误区六:乱用加固方法
在选用加固方法时缺少系统分析与计算,错把粘钢、碳纤维当成”万能“加固法。不管情况如何就粘钢、粘碳纤维,甚至粘多层,只想补偿强度,却不懂得何为超筋梁板结构及其破坏机理,也不懂得粘贴截面剪力传递与梁板自身粘结强度有关,导致加固后,隐患仍然存在。
误区七:施工流程错乱

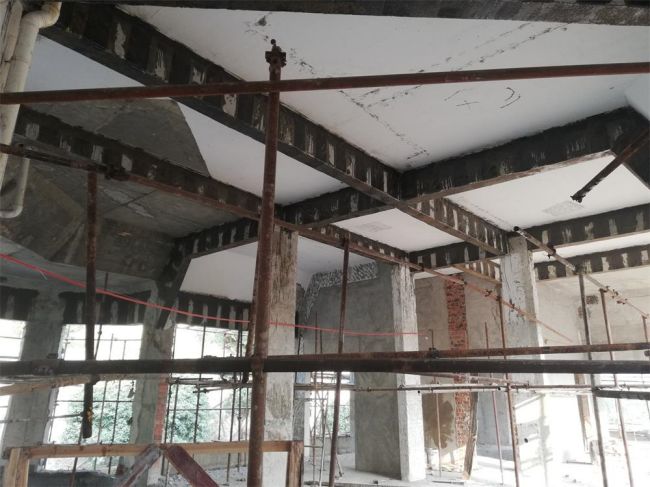

例如,对砖混结构建筑改造成内框架的设计,未釆取先增设基础和梁板柱,再拆出内墙及各层板的做法,而是施工先拆内墙及板,对外墙体产生失稳,尽管增设临时支撑,其支撑将影响施工空间且变形在所难免,会使改造施工有不安全因素的存在。
误区八:焊接破坏胶粘剂
主要体现在外包型钢加固法上,当加固采用外包钢时,对外包钢内采用胶粘剂粘贴后再焊接,造成焊接烧坏胶粘剂,或对胶粘剂不重视,采用不合格的胶种、将水泥砂浆代替胶水等。

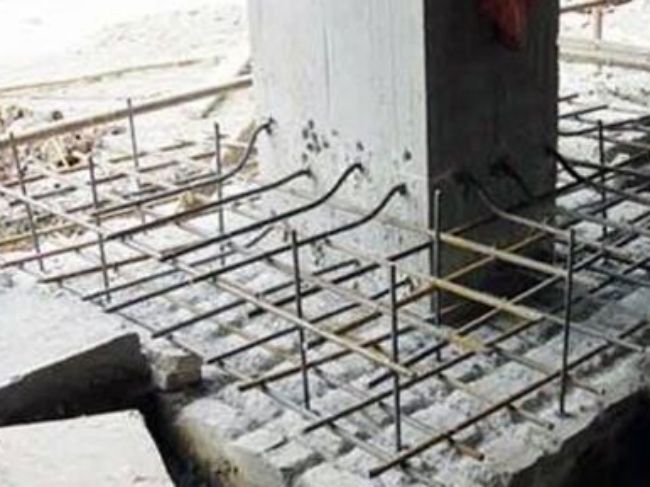

误区九:不加锚固措施
例如在进行粘钢加固时不加螺栓锚固,或者对基材表面和钢材都不做处理,导致粘结效果大打折扣,甚至牵连钢板粘接失效,分离削落,产生新的隐患或在结构使用过程中突然破坏。
误区十:固化时间不足
为了抢工期,在胶粘剂未完全固化时,就进行后续加固,导致加固效果失效。或者在计算固化时间时没有考虑季节、室温等因素,对时间判断失误,造成不可挽回的后果。
